文章內容

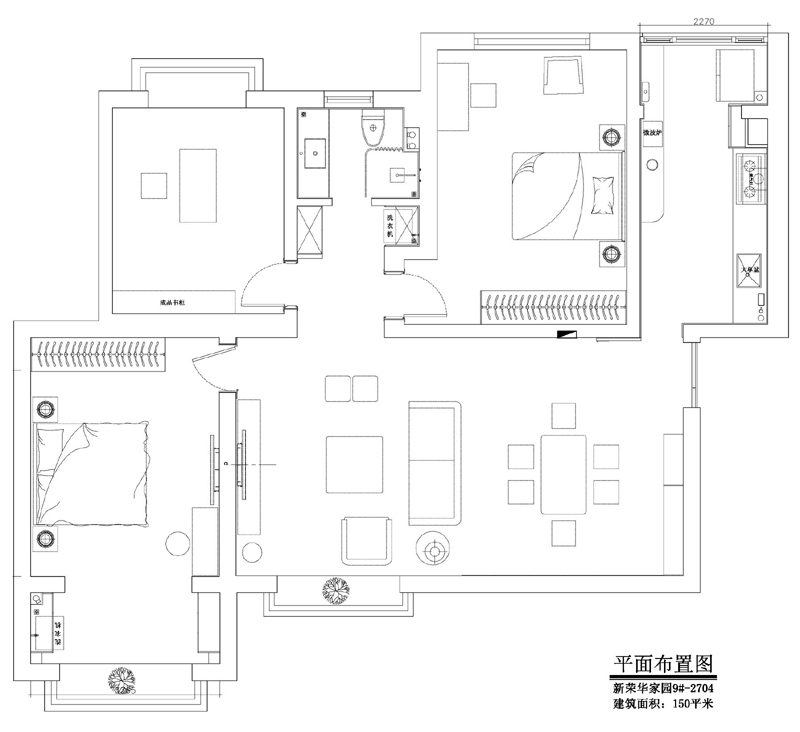

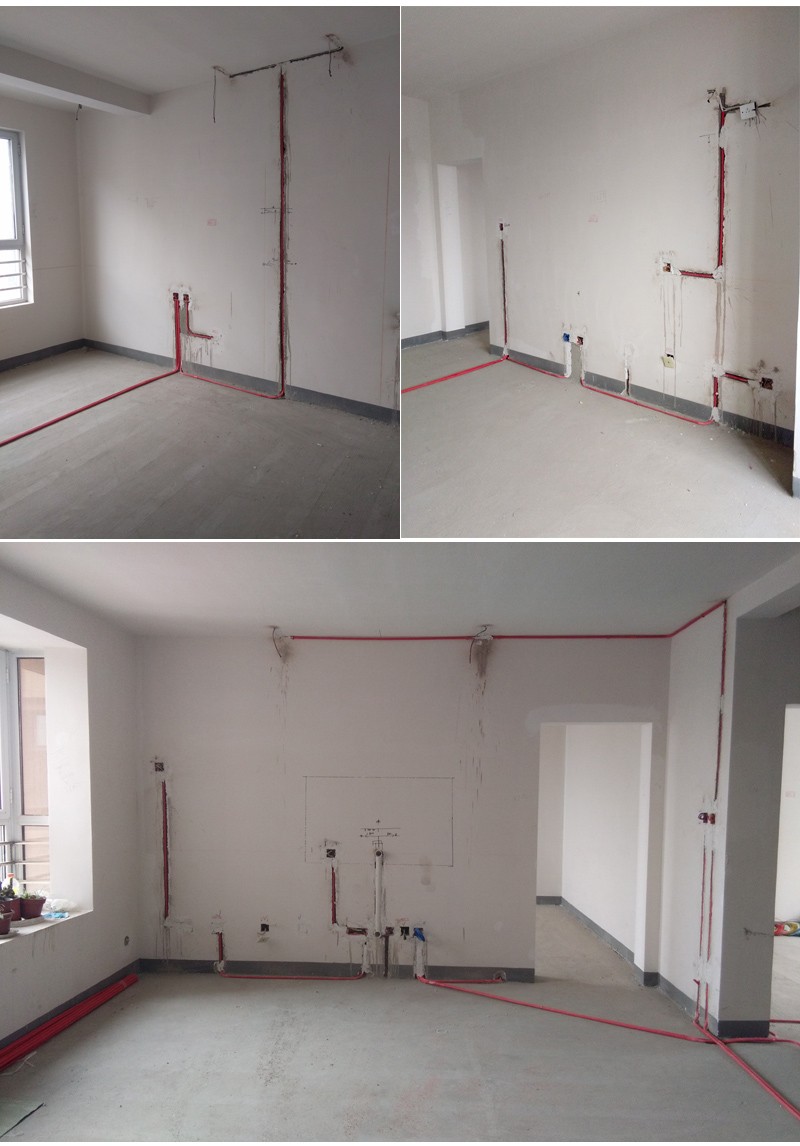

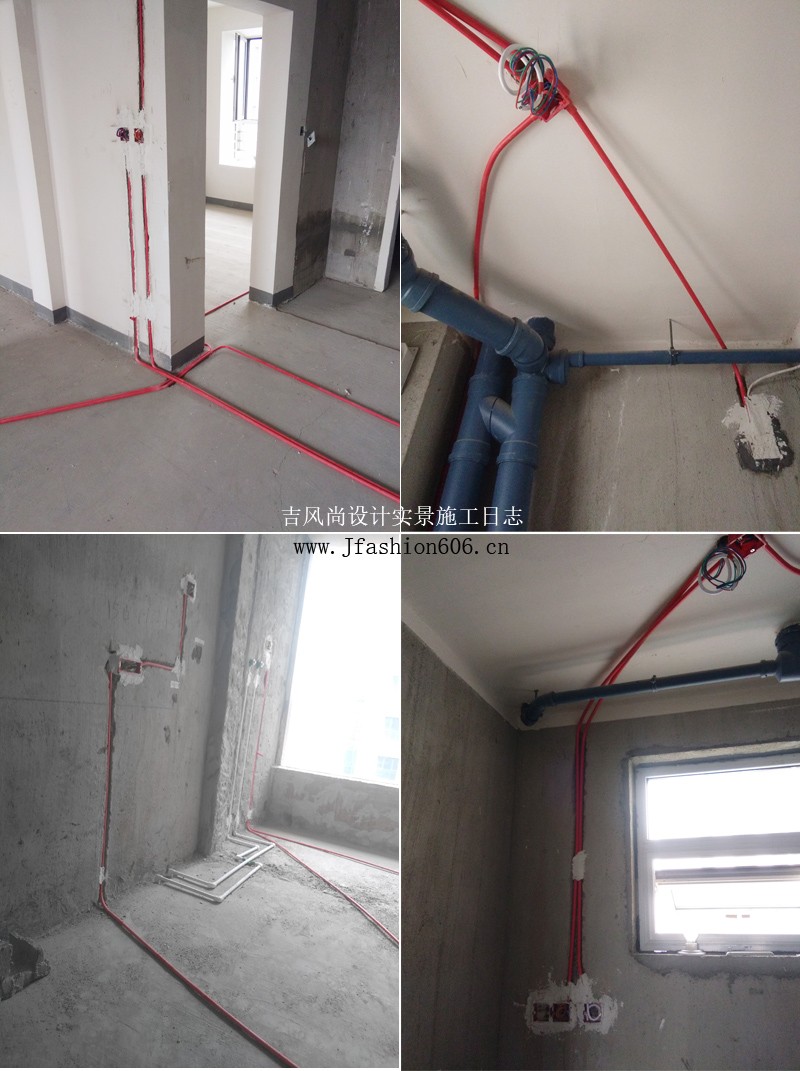

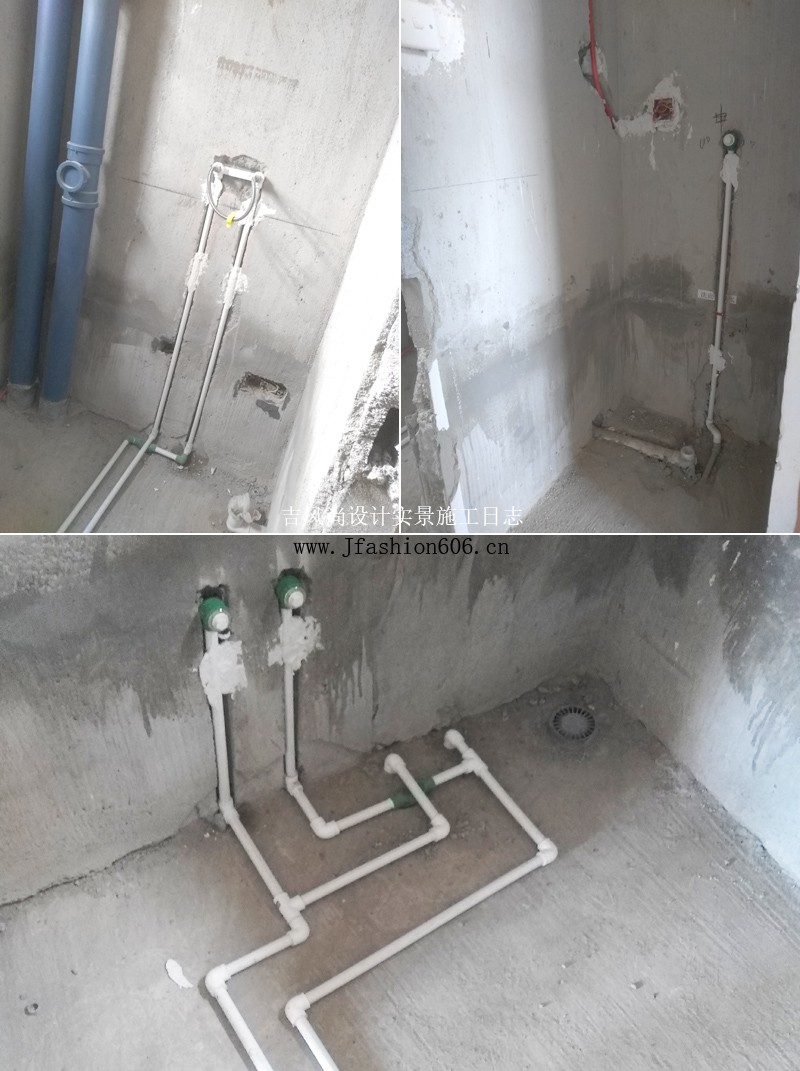

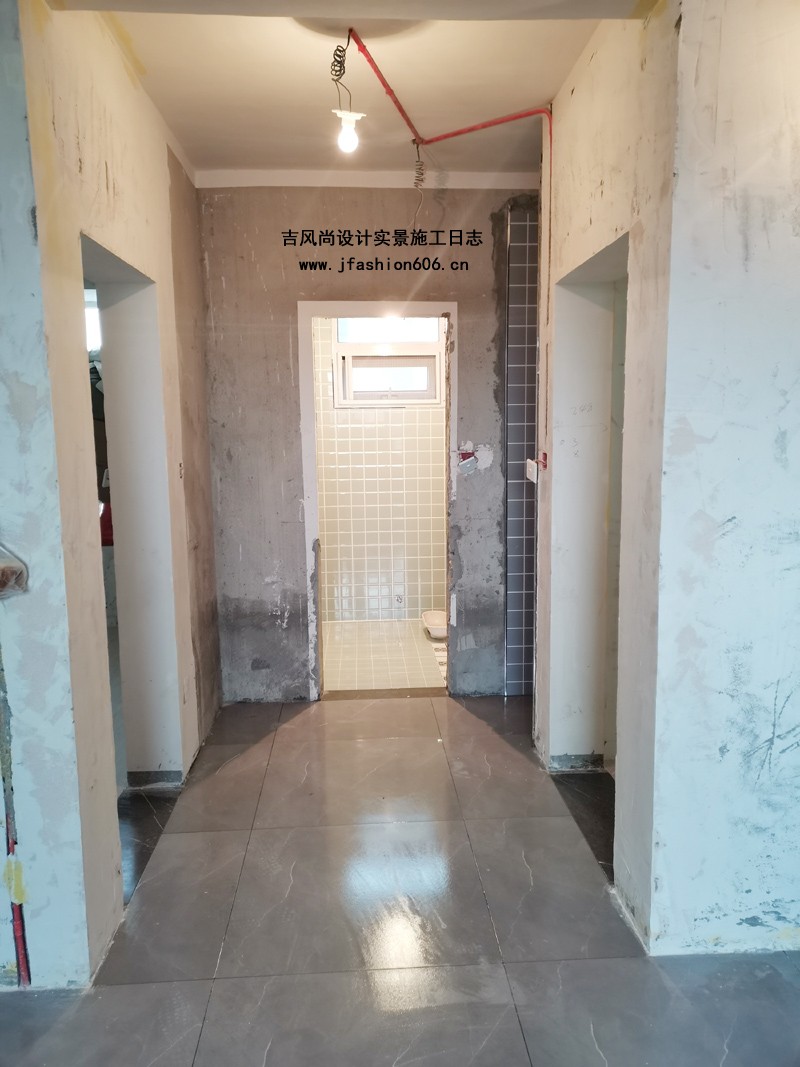

本案由寧夏吉風尚藝術設計咨詢有限公司 提供全程設計、施工服務 【施工日志】 2019年7月5日,水電改造開始施工,主要施工項目依據施工圖紙確定強弱電的定位,開墻槽; 7月6日,開墻槽; 7月7日,開始布管穿線; 7月8日,墻體拆除; 7月9日,水電改造完畢,水路打壓、試電均合格; 7月10日,瓦工輔材進場就位; 7月11日,瓦工主材進場就位,防水施工作業開始; 7月12日,一遍防水施工完畢,衛生間廚房包立管作業; 衛生間地面防水我們采用優質丙綸防水卷材搭配水泥膠漿施工 一遍,然后用德高液體柔韌性防水砂漿涂刷兩遍, 保證衛生間,廚房局部,以及洗衣機地面局部良好的防水效果; 7月13日,衛生間墻地面滾涂液體防水; 7月14日,周日,停工; 7月15日,廚房墻磚開始鋪貼; 7月16日,衛生間避水實驗完畢,開始鋪貼墻磚。 7月17日,廚房鋁合金玻璃窗安裝完畢;衛生間墻磚鋪貼中。 7月18,19日,衛生間墻磚鋪貼中。 7月20日,洗衣機清潔區墻面磚鋪貼; 7月21日,廚房墻磚鋪貼施工;油煙機灶,燃氣熱水器進場; 7月22日,客廳地磚開鋪貼; 7月23、24日,主臥地磚鋪貼; 7月25、26、27日,次臥地磚鋪貼; 7月28日,衛生間,陽臺管道消音處理; 7月29、30日,客廳,衛生間地磚鋪貼收尾; 7月31日,現場衛生間清理; 8月1、2日,主臥室陽臺墻面UV仿石板貼面處理; 8月3、4,、5日,瓷磚美縫施工作業,瓦工階段施工作業完畢; 客廳地面 次臥地面 書房地面 走廊地面 8月5日,衛生間清理; 8月6日,地面成品保護; 8月7日,木工材料計劃,加工; 8月8日,材料進場; 8月9日,主臥柜體組裝; 8月10、11日,柜體組裝; 8月12、13日柜體組裝; 8月14-19日柜體安裝及吊頂施工; 8月20日,木工作業;油工施工前成品保護作業; 8月21-22日,木工作業,現場衛生清理; 8月23,24,墻頂面涂刷墻固; 8月25,26,27,28,29,30,31,油工作業; 9月1-13日油工作業; 9月14日,全屋乳膠漆噴涂完畢; 9月17日,廚房,衛生間集成吊頂安裝; 2019年10月25日,新榮華家園王先生家裝修終于完工了,讓我們一起看看最終的效果如何吧! 【客廳視角】 【客廳電視背景墻】 【客廳】 【餐廳】 【主臥床頭背景】 【主臥陽臺東柜】 【主臥陽臺柜】 【走廊】 【次臥床頭背景】 【洗手間】 【淋浴間】 【廚房實景】 【廚房實景】 |
